在线客服
热线电话

微信咨询

欢迎访问河南省铁托起重机有限公司!

13253557957

  1. 专注于生产销售行车行吊、路桥起重设备
  2. 努力打造路桥起重设备制造行业诚信行业

服务咨询热线

13253557957
0373-5992566

广东深圳架桥机出租厂家完整架梁流程

发布时间:2026-04-14   来源:铁托起重
    广东深圳架桥机租赁厂家13253557957主营产品有:龙门吊、行车行吊、架桥机、欧式起重机、桥式起重机等,始终会保持初心,为客户提供合理的价格以及质量有保障的产品,您也不用担心售后问题,我们会努力为您解决。
    广东深圳架桥机出租厂家带大家了解下架桥机架梁全流程
一、施工准备阶段

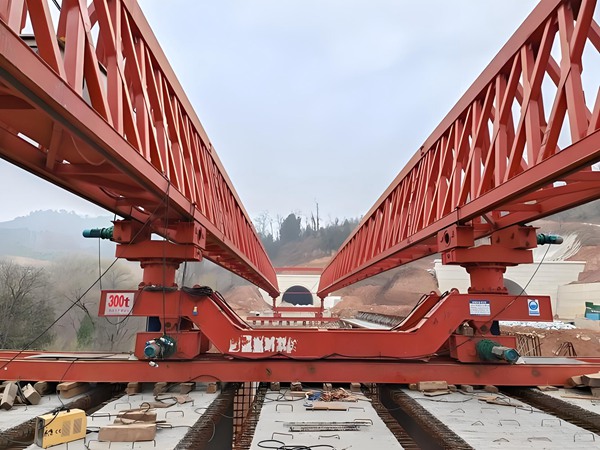

架桥机进场、验收、拼装a
运至桥头路基或已架梁段
按说明书拼装主梁、支腿、天车、电气液压系统
报检、荷载试验、安全验收合格
桥头路基 / 桥台加固
铺设枕木、钢板或临时支墩
确保前支腿、中支腿、后支腿受力均匀
运梁车就位、喂梁准备
运梁车从制梁场运箱梁 / T 梁到架桥机尾部
检查梁体外观、预埋件、支座位置
二、架桥机过孔(前移一跨)
这是每架一孔前必须做的步骤:
后支腿支撑牢固,中支腿卸载前移
主梁向前推行一跨(32m/40m 等)
前支腿伸至前方盖梁 / 墩顶并锁定
中支腿、后支腿依次调整到位
整机调平、垂直度、横向偏位复核
架桥机进入待架梁状态
三、喂梁(运梁车送梁)
运梁车驮梁进入架桥机尾部
架桥机后天车吊起梁尾
运梁车与后天车同步向前推进
梁头到达架桥机前天车下方
前天车吊起梁头,完成双车抬梁
四、吊梁横移、对位
前后天车同步提升梁体,离开运梁车
天车携梁同步前行至待架跨正上方
根据线路中线,横向微调对位
公路:毫米级
高铁:要求更高,一般≤2mm
落梁前再次核对:
梁体中心线
支座位置
梁端间隙
坡度与高程
五、落梁、临时稳固
缓慢、同步落梁至支座上
检查支座是否密贴、无脱空
安装临时支撑、斜撑、挡块
松钩,天车退回原位
六、支座灌浆、体系转换(关键工序)
清理支座垫石、灌浆孔
支设灌浆模板
压力灌注支座砂浆 / 灌浆料
养护至强度达标
拆除临时支撑,完成体系转换
七、湿接头 / 横隔板连接(整桥连续)
绑扎梁间钢筋
安装模板
浇筑湿接头混凝土
养护、张拉预应力(如设计要求)
八、架桥机过孔,进入下一循环
完成一孔后:
解除支腿约束
架桥机整机前移一跨
重复:过孔→喂梁→吊梁→对位→落梁→灌浆
九、收尾与验收
全桥架设完成后,检查线形、标高、伸缩缝
梁体编号、资料归档
架桥机拆除、退场
    广东深圳架桥机销售厂家口诀:拼装验收→过孔就位→运梁喂梁→双车抬吊→对位落梁→支座灌浆→体系转换→过孔循环。
网址:http://tietuozg.com

Copyright © 2019-2022 河南省铁托起重机有限公司提供:龙门吊出租、架桥机租赁、龙门吊厂家、双梁行吊销售、提梁机、运梁车等多种设备。
网站地图   备案号: 豫ICP备20001799号-1
